A automação de um CD começa a ser decidida muito antes de alguém falar em esteira: começa quando o prédio é escolhido, alugado ou projetado. E as decisões mais caras de corrigir são justamente as que ninguém pensou como "de automação".
Isso vale para o CD grande construído do zero. E vale também, talvez mais, para o CD pequeno que começa manual e pretende crescer. Não é preciso automatizar no primeiro dia, mas é preciso não fechar a porta.
Estas são as decisões que mais vejo travarem projetos depois.
Piso

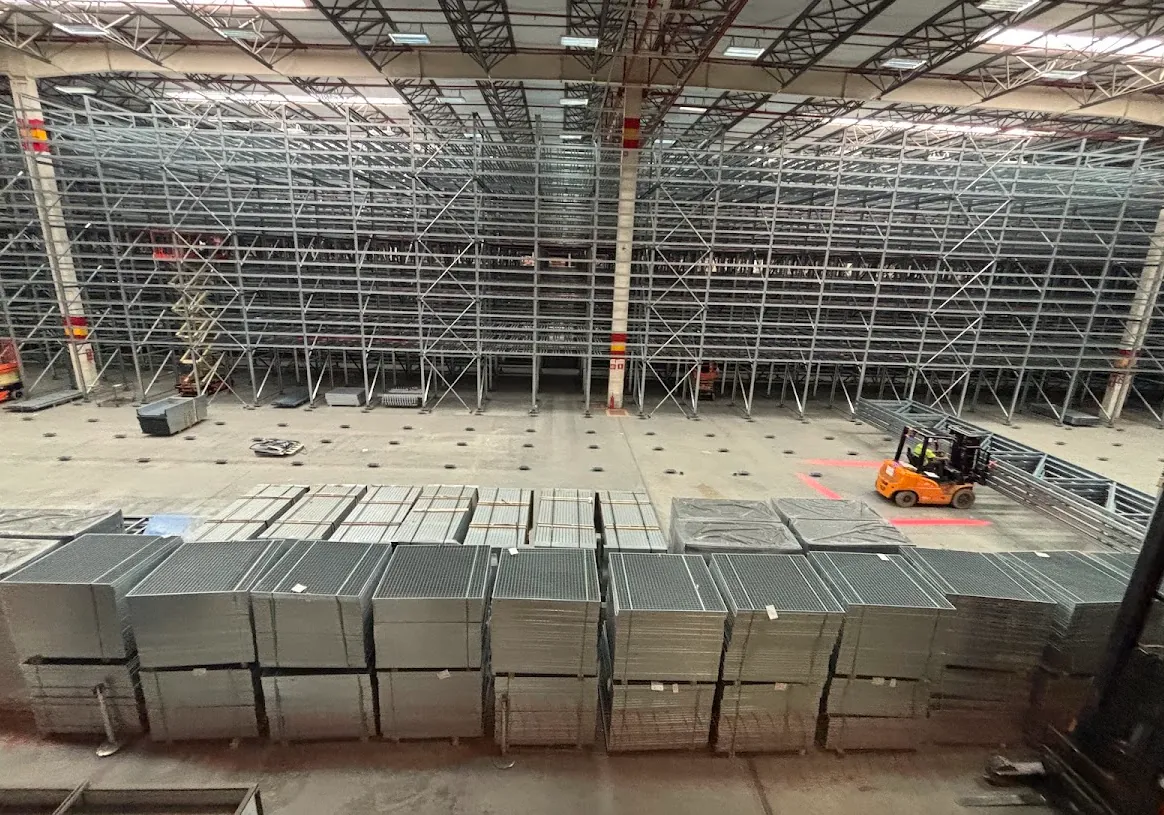

Esteira apoiada em pé ajustável tolera um piso imperfeito. Sorter, shuttle, AMR e estrutura alta não toleram. Desnível, juntas mal posicionadas e capacidade de carga insuficiente embaixo de mezanino viram obra civil no meio da implantação. Se existe chance de automação, especifique planicidade e carga pensando nela.

Pé-direito e colunas
O pé-direito define se cabe mezanino, espiral e linha em dois níveis. A malha de colunas define por onde a linha passa. Uma coluna no meio do fluxo principal obriga a desviar a linha, e cada curva a mais custa em equipamento, espaço e manutenção. Vale olhar o layout de fluxo junto com a planta estrutural antes de fechar o prédio.
Docas e sentido do fluxo
A posição das docas de recebimento e de expedição define o desenho do fluxo: em U, em I ou em L. Recebimento e expedição disputando o mesmo trecho de doca geram cruzamento de fluxo, e cruzamento de fluxo é gargalo garantido no pico.

Energia e ar comprimido
Linha automatizada precisa de quadro de distribuição, pontos de energia ao longo do trajeto e, dependendo dos desvios, ar comprimido. Prever a carga elétrica e as passagens de cabo agora sai muito mais barato do que abrir parede e piso depois.

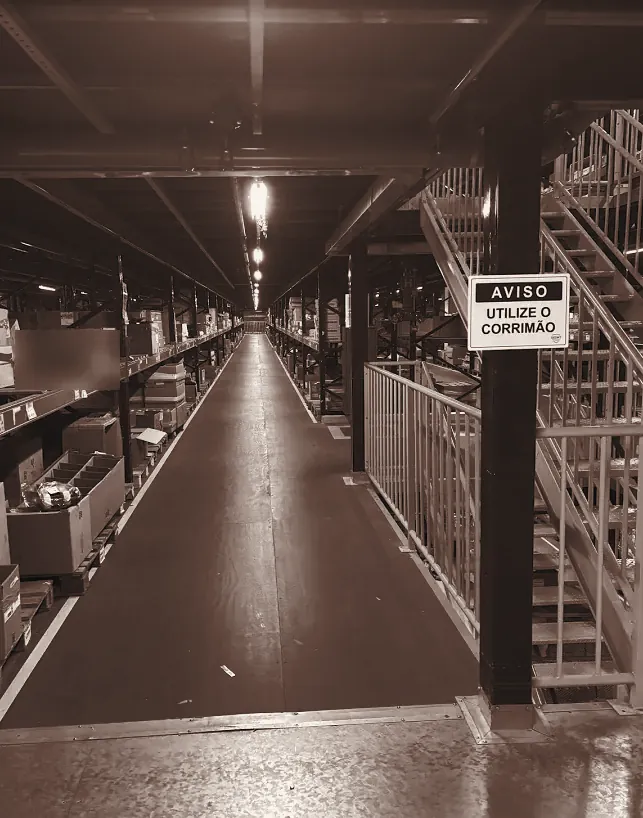

Mezanino
Mezanino não é só estrutura. Tem carga sobre o piso existente, rota de fuga, acesso de manutenção e a posição da espiral ou do elevador que liga os níveis. Decidido tarde, ele briga com a iluminação, com o sprinkler e com a própria linha.

Área de expansão
A pergunta que eu faço em todo CD novo: onde vai estar o sorter daqui a três anos? Reservar essa área e deixar a linha preparada para crescer em módulos permite começar com esteira e picking manual e automatizar por etapas, sem desmontar o que já foi pago.

Quando chamar o integrador
Antes do layout final, não depois da obra. Se você é consultor logístico, construtora ou está montando o CD de um cliente, uma conversa de uma hora com quem vai instalar a linha evita retrabalho que ninguém orçou. É para isso que existe a nossa visita técnica, e ela também vale para planta em projeto.
